工程庫錄入方法與注意事項
(1)工程庫首次錄入

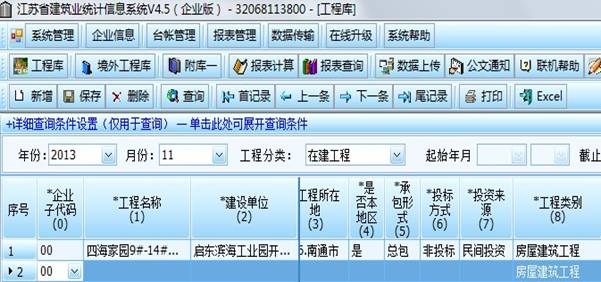

登錄《統計信息系統》后,點擊界面上部的“工程庫”,出現工程庫界面(見下圖),點“新增”,然后在新增的空白記錄
中錄入工程項目名稱等相關內容。錄入時必須根據建設工程施工
合同相應內容錄入。工程名稱和建設單位要完整,請錄入全稱。記錄中的大部分內容是從下拉菜單中選擇的,不用錄入,但內容
一定要選擇準確,選定后擊“回車鍵”或用鼠標點擊即均可。

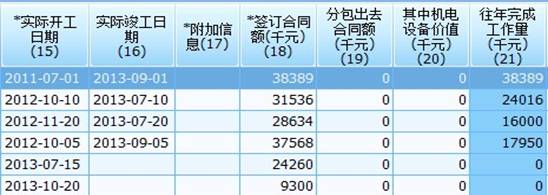

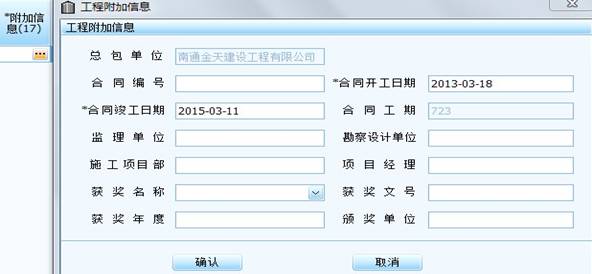

日期格式一律按照國際短日期格式10位數錄入(即年為4位,月為兩位,日為兩位,年、月、日中間加“-”,如2013年6月8日,錄入格式是2013-06-08)。單擊“附加信息”(17欄)中的“小按鈕”,彈出“工程附加信息”小窗口后(見下圖),錄入相關內容后點“確認”。工程承包形式是總包的,總包單位名稱是默認的,工程承包形式是分包的,一定要填總包單位的名稱。

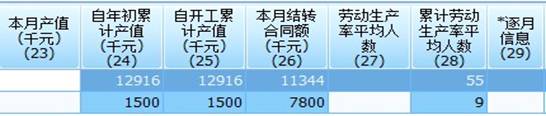

工程項目內容錄完“簽訂合同額”時,要先進行保存。方法是擊“回車鍵”,點擊左上角的“保存”(功能鍵)進行保存,彈出“數據保存成功”后,“本月產值”和“本月平均人數”指標欄的光標即閃動,即可錄入數據。如不先進行“保存”的話,“本月產值”和“本月平均人數”指標欄的光標不閃動,不能錄入數據。
工程庫的工程項目,錄完一條記錄保存一條記錄,然后點“新增”繼續錄入,需要錄入的記錄全部錄完后點右上角的黑色“×”小按鈕關閉該界面。
統計人員注意:1、統計上凡是價值量的統計指標,數據一律以“千元”為計量單位;2、統計數據一律為整數,均不保留小數。
(2)工程庫平時錄入
報告期內沒有新增項目的,只需在“本月產值”(23欄)和“本月平均人數”(27欄)指標欄中錄入本月完成的產值和本月平均人數即可(見下圖上)。報告期內項目沒有竣工的,請不要在“實際竣工日期”一欄中錄入“竣工日期”,否則系統就會默認到“工程分類”中的“竣工工程”庫中去了。“實際竣工日期”請按該工程竣工驗收后的實際竣工日期填列(見下圖下)。
報告期內有新開工工程項目的,點“新增”,錄入方法同上述,按工程庫內容一一錄入并保存。全部錄完后點右上角黑“×”小按鈕關閉該界面。
(3)逐月信息錄入

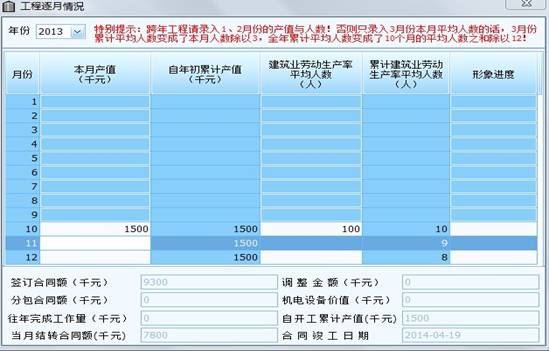

“逐月信息”(29欄)點開后出現的小窗口,既能看到工程1-12月份所上報的產值和平均人數的逐月信息,還能錄入和修改報告期完成的產值和平均人數(見下圖)。
方法是:單擊“逐月信息”(29欄)中的小按鈕,彈出“逐月信息”子窗口(見上圖)后,可錄入“本月產值”和“本月平均人數”。如有報告期內新增的工程項目,實際開工日期是本報告期上月或上月前開工的,在“逐月信息”中,其每月完成的產值和每月的平均人數一并記入本報告期月份,開工至本報告期上月空白欄內一律補“0”。
統計人員注意:統計上一律不允許追補歷史數據。
(4)工程類別、類別子項的選擇

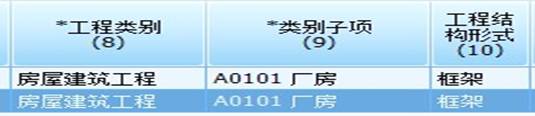

工程庫中的“工程類別”是根據建筑業企業資質等級主項默認的,但“工程類別子項”是按照該菜單中的內容(工程用途)手工選擇的,所以,一定要正確選擇(見下圖)。
統計人員注意,你錄入的工程項目如有不是資質等級主項默認的工程項目,“工程類別”也是要手工選擇的,這樣,不但“工程類別”要選擇正確,“工程類別子項”也要正確選擇。
(5)房屋建筑面積、工程造價等信息的填報
工程庫中的房屋建筑面積、工程造價和層次以及開竣工日期等信息的填報正確與否直接關系到單位的統計工作質量,所以一定要按實填報。

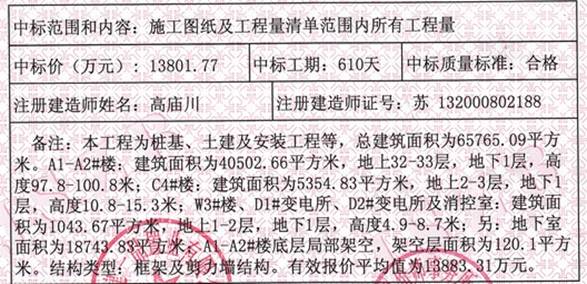

施工單位和建設單位簽訂的房屋建筑工程施工合同,有的只有工程名稱工程內容、建設單位、施工單位和工程造價、合同開竣工日期等信息,沒有房屋建筑面積、層次、棟數和工程結構、資金來源、實際開竣工日期等信息。這里簡單說一下,有的招標代理機構簽發的中標通知書,其中工程概況(內容)比較詳細(見下圖二建集團無錫江陰的一份中標通知書)。所以,統計人員在錄入
工程信息前,一定要主動向公司或項目部有關人員了解在建工程的相關信息,這是建筑業企業統計人員起碼要做的一項工作。工程庫中要求填報的內容,不能不填,也不能瞎填。
(6)計算建筑業勞動生產率平均人數

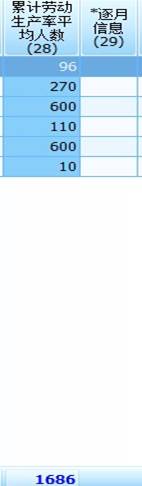

《統計信息系統》中ZJ105-1表和ZJ206-1表中的計算建筑業勞動生產率平均人數=報告期工程庫中“本年工程”累計勞動生產率平均人數(28欄之和見下圖左)+附庫一中報告期公司本部計算勞動生產率累計平均人數(見下圖右)。
A)工程庫中的“勞動生產率平均人數”(27欄)的填報方法:

按統計數據采集要求,計算建筑業勞動生產率月平均人數是根據報告期內各工程項目部(或工地)按施工日志所記錄的報告期月每天發生的施工人數之和/報告期月日歷天數計算的。各工程項目部(或工地)的管理人員應統計在各項目部(或工地)的施工人數中,也可統計在附庫一的公司本部計算勞動生產率月平均人數中。要求不重復、不遺漏。公司所有不在施工現場的管理人員、施工人員和其他人員(這里的其他人員不是附營企業的人員,是公司機關辦公人員以外的人員)都應統計在附庫一中的“公司本部計算建筑業勞動生產率月平均人數”一欄中。
B)報表中“累計計算建筑業勞動生產率平均人數”中不包括工程庫中勞務分包工程的平均人數。要求按報告期工程庫中“累計勞動生產率平均人數”指標下方的“求和數”+報告期附庫一中“公司本部計算勞動生產率累計平均人數”=報告期附庫一中“從業人員期末人數”之和/報告期“日歷月數”。
C)正規的建筑業企業,因企業人力資源管理(人事勞資管理)和安全生產管理、勞務人員工資管理以及統計工作等需要,一般都會要求所屬工程項目部(或工地)建立施工人員(管理人員、現場工人、勤雜人員和勞務人員)管理臺賬(花名冊)的。而且,工程項目部(或工地)每月上報給公司總部的統計報表中應該都有施工人數的。
一個有資質等級的建筑業企業,人力資源管理部門應該建立公司機關辦公人員和所屬工程項目部(或工地)施工人員花名冊的。再說,工程項目部(或工地)對所雇傭的勞務人員也都會登記在冊的。(附:用圖例說明)
D)在工程項目部(或工地)不能及時提供施工人數的情況下,可以用施工產值/勞動生產率來測算建筑業勞動生產率平均人數。
近幾年建筑行業的人工工資比較高,所以,勞動生產率也相應提高。目前,房屋建筑工程施工企業每月每人勞動生產率一般在1.5萬元至2.5萬元左右,機械化施工程度高一點的房屋建筑工程施工企業勞動生產率還要高一些。但各施工階段的勞動生產率也是不一樣的,開工階段和粉飾階段產值量要相對少一些,結構階段產值量要相對多一些,這種情況統計人員要掌握的。另外,機電安裝工程、裝飾裝修工程、交通運輸工程、電力安裝工程、市政工程等專業施工企業的平均人數可視情測算填報,這些專業施工企業的勞動生產率顯然要比房屋建筑工程施工企業的高。
統計人員注意,“計算建筑業勞動生產率平均人數”不得隨意填報,這個指標是用來計算建筑業主要經濟技術指標平均值的。
(7)自行完成的施工產值中不包括機電設備價值和分包出去的價值。如有這些價值的,應在工程庫的19欄或20欄中填列,計算時“簽訂的合同額”中就會自動減去這些價值的。在設備安裝產值中,不得包括被安裝設備本身價值。填報時要注意的。
(設備安裝工程產值:指設備安裝工程產值價值,包括(1)生產、動力、超重、運輸、傳動和醫療,實驗等各種需要安裝設備的裝配和安裝與設備相連的工作臺、梯子、欄桿等安裝設施工程,附屬于被安裝設備的管線敷設工程、被安裝設備的絕緣、防腐、保溫、油漆等工作。(2)為測定安裝工作質量,對單個設備、系統設備進行單機試運和系統聯動無負荷試運工作)。
